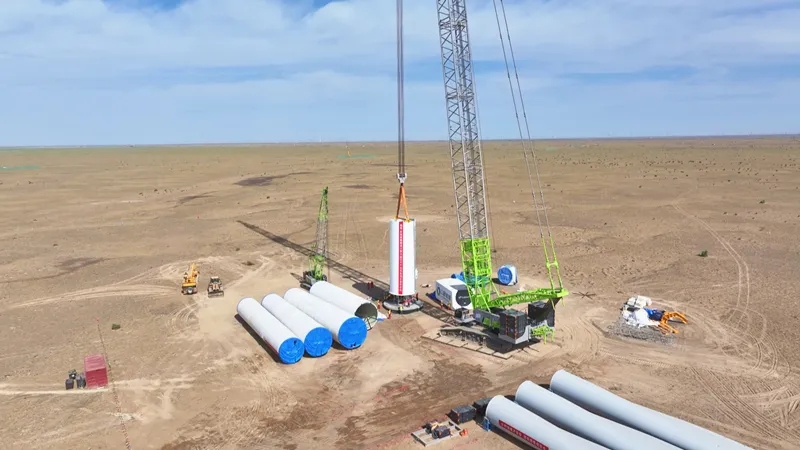

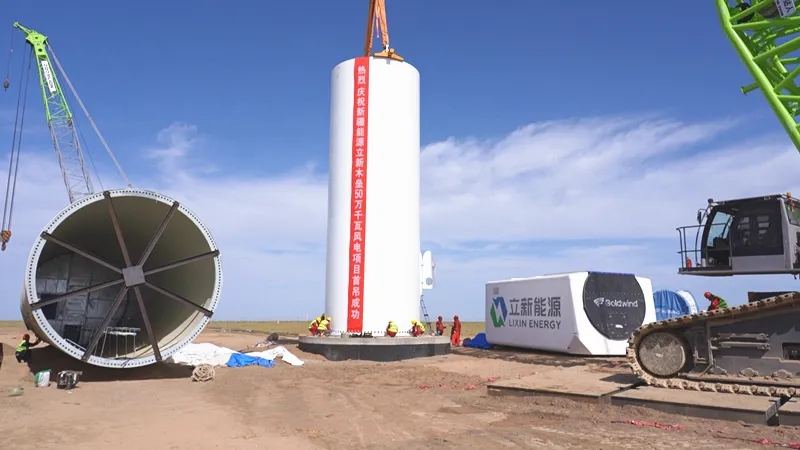

8月23日,在木壘縣老君廟南新疆能源立新木壘50萬千瓦風電項目建設現場,一輛輛巨型起重機高聳入云,伴隨著“滴滴”的警示聲,吊臂緩緩起降,將塔筒轉移到指定位置,現場一片熱火朝天的施工景象。
新疆能源立新木壘50萬千瓦風電項目經理伏斌斌說:“今天吊裝的5.6MW機組塔筒總高110m,葉輪直徑204m,單只葉片長99米,單臺機組總重量為484.55噸。截至目前,項目已經完成了80基風機基礎開挖,48基風機基礎澆筑。接下來,我們會每日跟蹤項目推進進度,確保項目在11月30日前建成,12月15日前投產。”
新疆能源立新木壘50萬千瓦風電項目共安裝80臺風電機組,該項目是木壘縣250萬千瓦風電項目之一。木壘縣250萬千瓦風電項目是自治區黨委、政府重點工程,也是實現“雙千雙百雙基地”目標、年內建成全疆首個縣級千萬千瓦級新能源基地的主體項目,總投資82億元,配套25萬千瓦/50萬千瓦時儲能(10%,2小時),規劃面積76.2萬畝。項目建成并網后,預計年均發電量62.5億度,可節約標準煤約187.93萬噸,減少二氧化碳排放量約 623.13萬噸。
為全力推動木壘縣250萬千瓦風電項目高標準、高質量建設,木壘縣牢固樹立“項目為王”理念,不斷創新工作方法,成立工作專班,深入一線主動靠前服務,全面抓好項目質量、安全等關鍵環節,持續壓實項目包保責任,堅持項目化推進、清單化管理,全力協調項目建設過程中遇到的問題,確保項目早投產、早達效,以高質量項目建設持續夯實穩的根基、蓄積新的動能。木壘縣民生工業園區產業發展局局長王多剛說:“木壘縣250萬千瓦風電項目372臺風機基礎,目前已完成墊層澆筑354基,鋼筋綁扎258基,基礎澆筑211基,項目整體完成率達到70%。下一步,我們將聚焦項目‘11月底建成、12月底并網發電’,力促風機設備按時間節點到場,按期吊裝,按期調試,確保項目高標準實施,高質量建設。”
