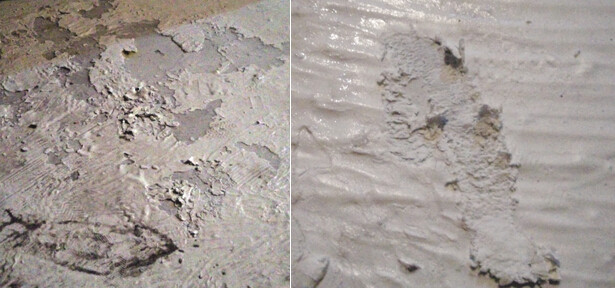

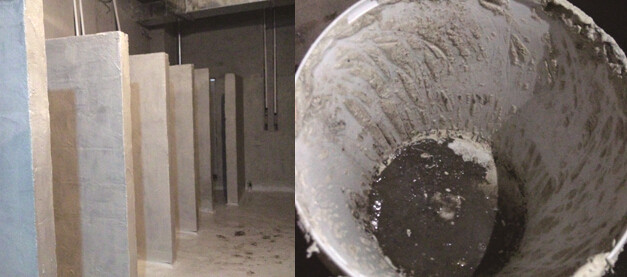

項目位于北京市海淀區,為七層樓體建筑有水房間的防水施工。據現場施工人員反映,在該項目的地下二層淋浴房閉水試驗檢測過程中,出現地面二遍、三遍涂膜層泡起,可輕易搓掉的情況。地下二層淋浴間地面涂膜層厚度1.5mm,三遍成膜;墻面涂膜層厚度1.0mm,二遍成膜,閉水中墻面未出現問題,地面出現起泡問題。經過現場的實際勘查,材料在進行現場攪拌后一小時內,會出現類似豆腐渣的情況;此外,該項目采用的防水材料分兩個批次,第一遍防水施工作業采用的為老包裝產品,而后續的二遍、三遍防水施工作業采用的為新包裝產品。現場實際情況如下:


情況分析:
1、涂料攪拌后出現類似豆腐渣的情況,可能是由于當時攪拌不均勻不到位所致,經過現場的實際攪拌演示,未發現該類似情況出現。
2、閉水試驗過程中出現二、三遍涂膜層起泡剝離的情況,經了解一遍涂膜涂刷完畢后,工地因?yàn)榈却虏牧系娜雸?chǎng),二遍涂刷與一遍涂刷間隔一周時間,三遍涂刷與二遍涂刷間隔一天時間,閉水試驗在三遍涂刷結束后的第三天進行。相同時間間隔下的首層至七層室內防水涂膜層未出現任何問題,而地下二層內防水涂膜層問題較為嚴重,經分析地下室二層的通風條件較差,再加上潮濕的條件,使得防水涂膜干燥的時間較大的延長,而二遍三遍及閉水試驗三個工序的時間間隔不能夠滿足涂膜完全干燥的要求,從而導致了問題的出現。
結論:
閉水試驗過程中出現該類問題是由于地下二層在通風較差及潮濕環境的作業條件下,導致二遍涂膜、三遍涂膜層未能完全干燥,表干實不干的狀態無法滿足防水層的性能要求,建議在該條件下的地下室采用灰漿類防水涂料進行處理。
注意事項:
1、在防水灰漿涂料配料過程中,嚴格遵循材料包裝桶上標注的要求進行液料與粉料的混合攪拌,先將液料倒入攪拌桶內,在攪拌器的不斷攪拌下將粉料徐徐加入,在攪拌過程中可以根據實際情況加入少量的水(加水量不得超過材料自重的5%)。
2、防水涂料層要薄涂施工,每層涂膜要干透、不粘手才能進行下遍涂刷。
3、涂料需要完全固化才能進行下道工序,固化時間不少于2 天(特殊條件下需要適當?shù)难娱L(zhǎng)固化時間)。
4、施工氣溫需要高于5℃,不得高于35℃。陰雨天和基層有明水不能施工。
